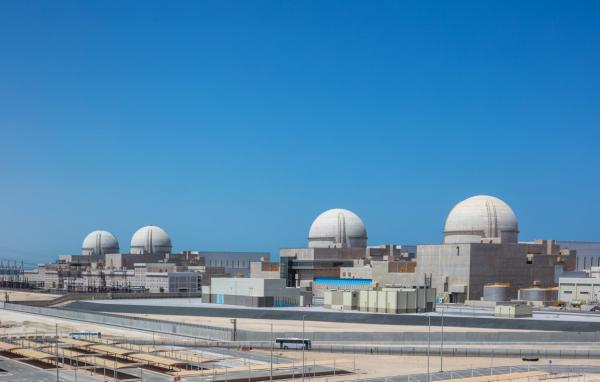

阿联酋核能公司(ENEC)宣布,Barakah核电站 1号机组已于当地时间4月6日开始投入商业运营。该核电站由Nawah能源公司运营,自12月初达到100%的发电量以来,一直是阿联酋最大的单一发电站。
ENEC表示,位于阿布扎比Al Dhafra地区的1400兆瓦机组目前正在“全天候提供恒定,可靠和可持续的电力”。
在联邦核监管局(Federal Authority for Nuclear Regulator)监督下,经过一段时间的广泛测试,Barakah1号机组开始了商业运营。迄今为止,该机构已对该核电站进行了312次独立检查。ENEC说,这些审查是与国际原子能机构和世界核运营者协会进行的超过42项评估和同行审查一起进行的。
ENEC首席执行官Mohamed Ibrahim Al Hammadi说:“经过十多年的战略规划,项目开发和建设,今天,我们充满信心地宣布,这是标志着阿联酋向清洁能源过渡的新篇章的开始。”
世界核协会总干事Sama Bilbao说:“阿联酋对清洁能源未来的承诺将确保该国每个人的可持续社会经济发展。如果我们要在2050年之前实现净零碳排放,那么核电将成为能源转型的核心。”
Barakah核电站建设由由韩国电力公司牵头的财团负责,于2012年开工,共包括四个APR-1400机组。目前,2号机组已完成燃料装载过程,预计将于今年下半年投入商业运营。3号和4号机组的建造完成进度分别达到94%和89%。
ENEC负责Barakah项目财务和商业活动的子公司Barakah One Company在2016年与阿联酋水电公司签署了购电协议,以购买该核电站未来60年的所有电力。
